一个小项目的过程整理出来 干监控有点苦
前几天,终于把一个跨度周期近一年的小项目给结束了,跨度周期达一年是因为从进进场施工时是2015的春节前夕,到前几天才结束,所以跨度周期比较长,可长不并不是因为项目大整个项目才21个摄像机,而是因为业主的现场不具备施工条件,工程施工一半时,因为业主的土建还没结束,监控无法施工,所以就一直拖着,直到10月初通知可以施工。下面对整个项目做一个流水。
项目是一个中小企业园,考虑节省投资,方案改了五六次,从最初的50几个摄像机改到21个最终定稿。

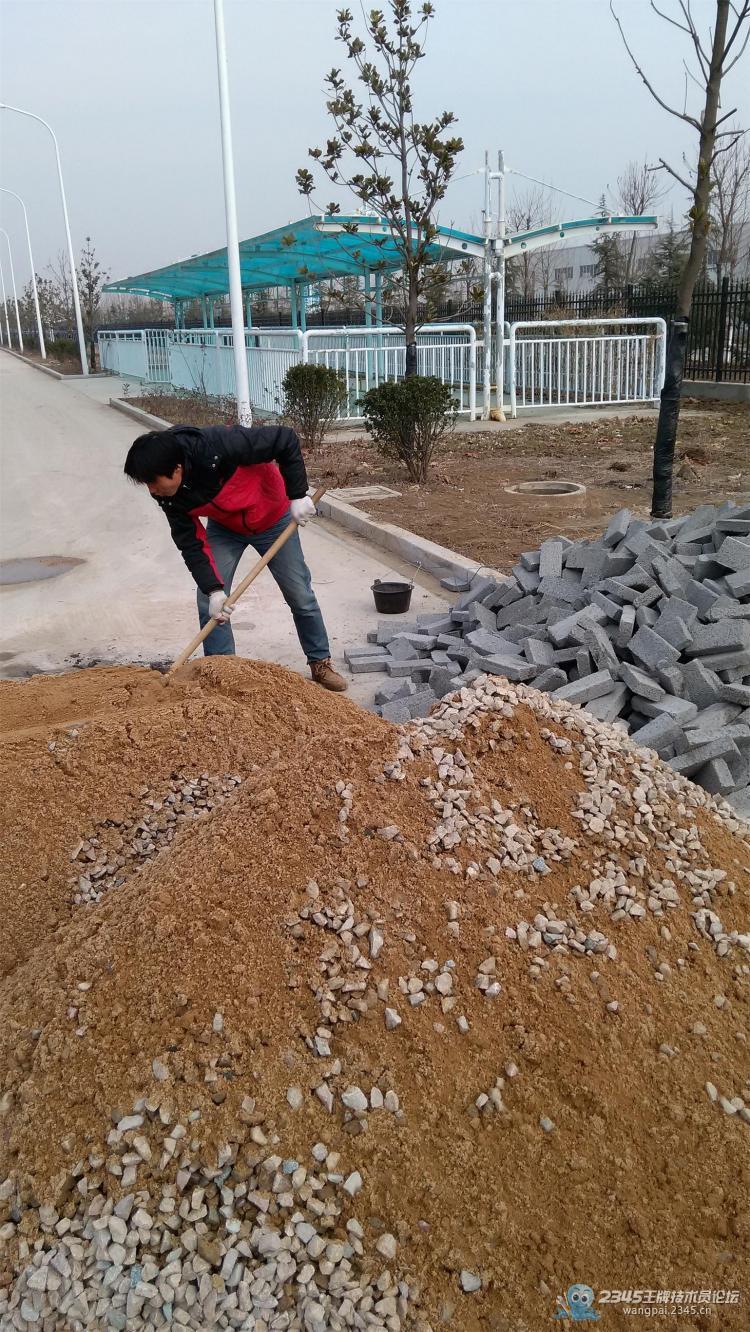

室外管道全部自行挖沟敷设,雇的几个老大爷,虽说年纪大,但干这种活,比起年轻人更有效率。

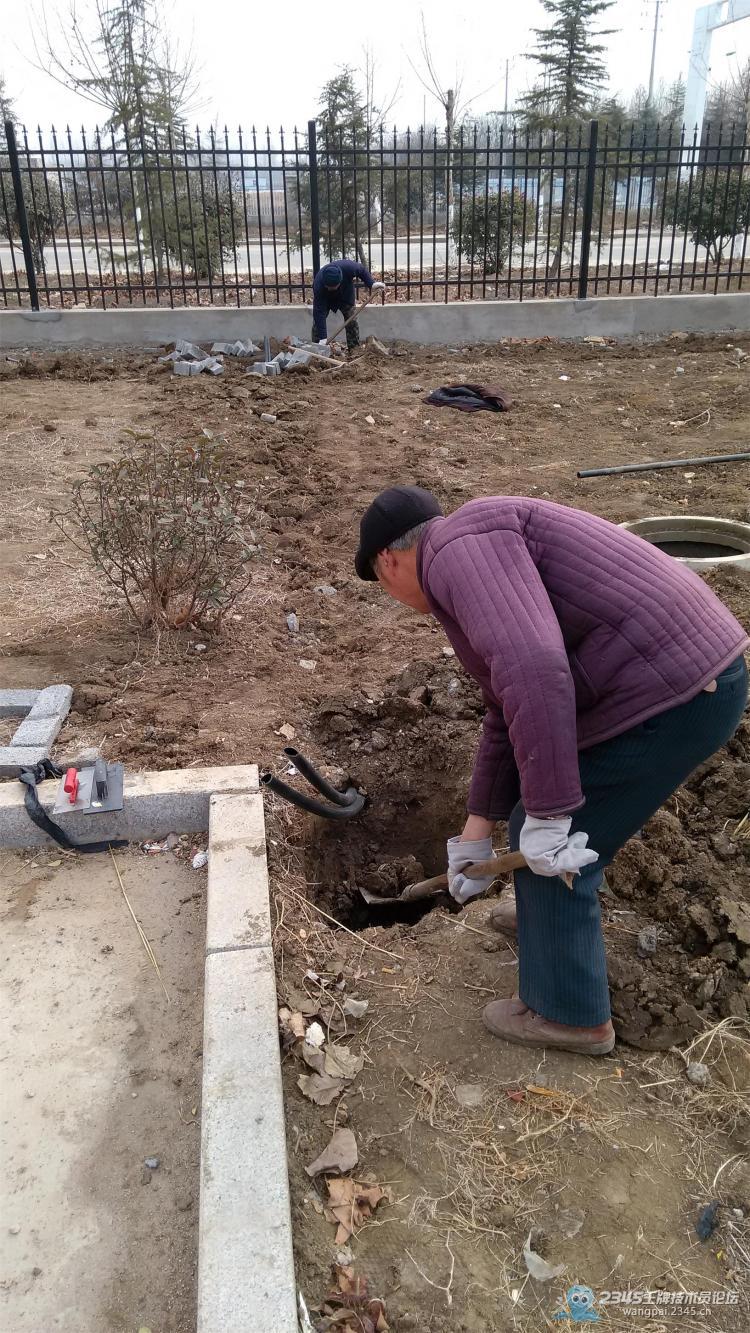

手井、杆件基础也全部是自己做的,买的水泥、石子、黄沙 因为这部分施工时,正在严寒的时候,所以为了保证质量,在进行水泥砂浆的搅拌时,我们加了防冻剂

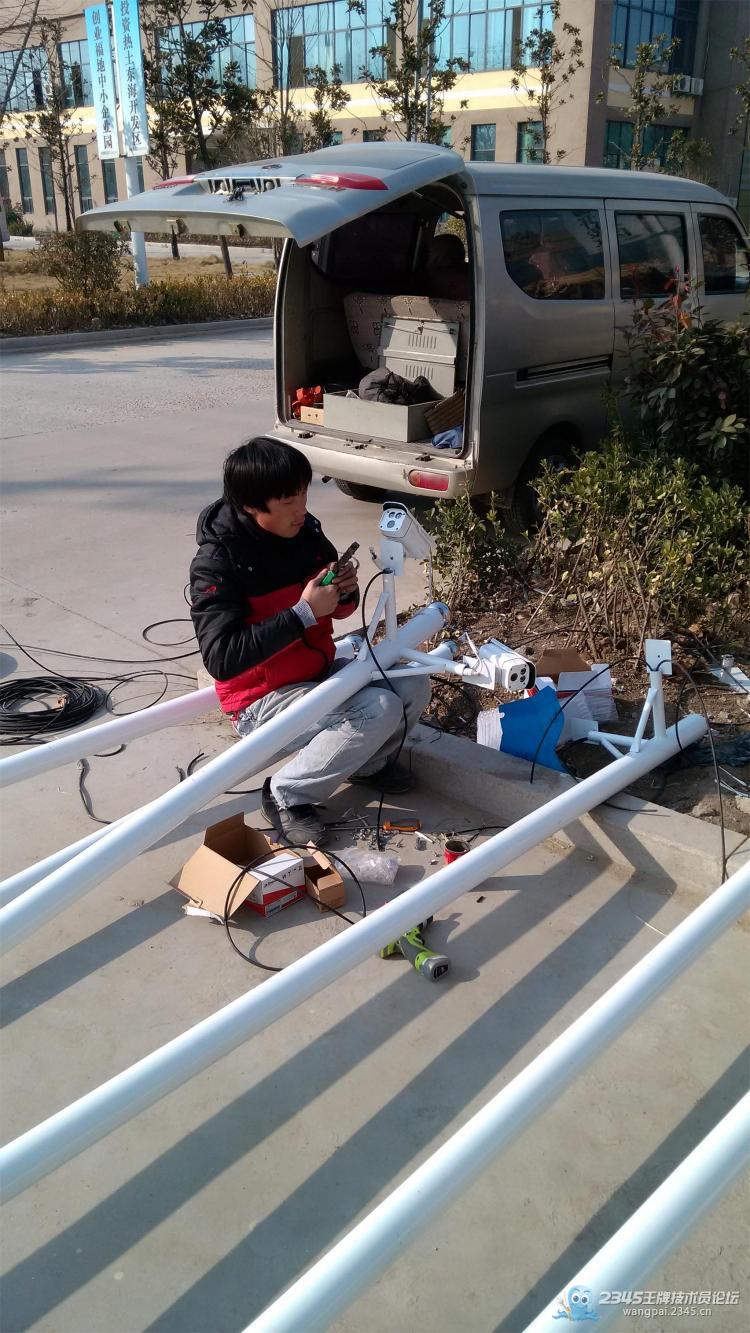

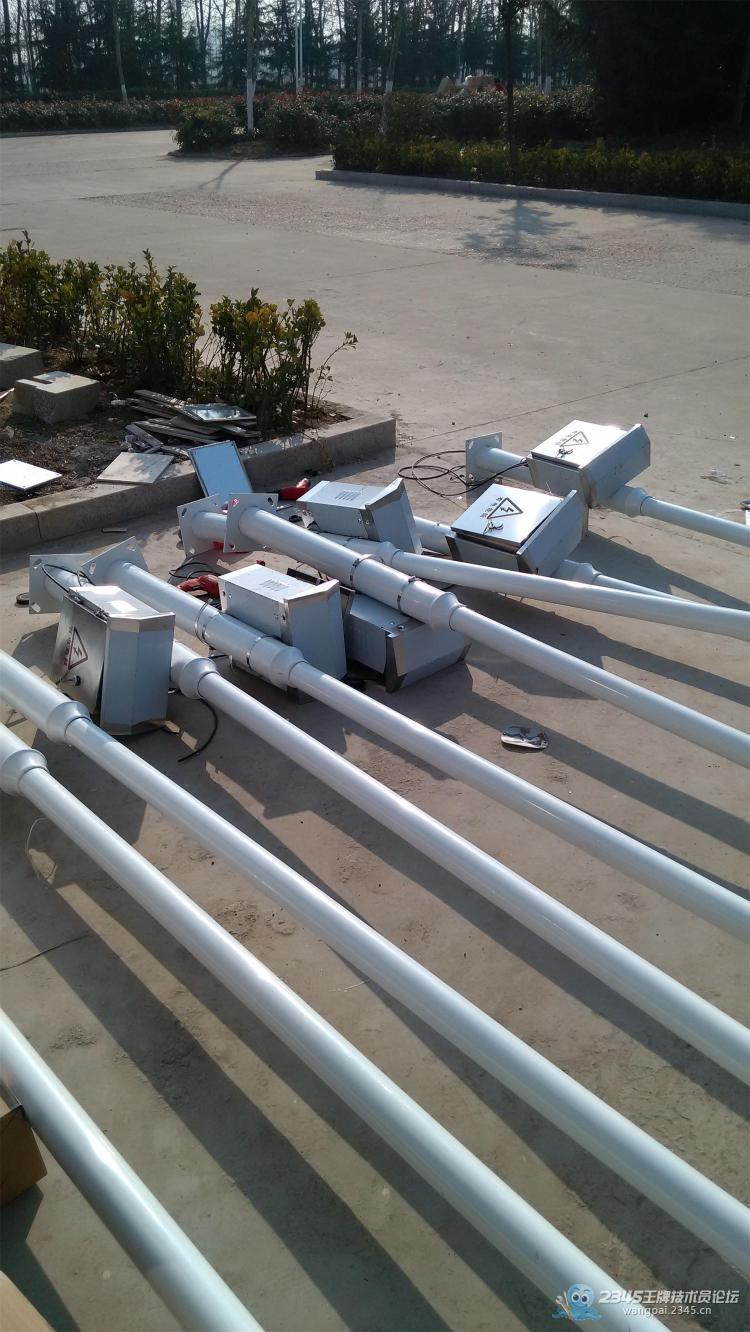

在设备安装时,采用的是流水线的做法,不同人员负责不同的工序,互相协调配合,另有利于工程的进度,因为传输时电转光的,所以包括前端杆内的线缆等都是可以先穿放好的 不锈钢的箱子看起来更美观

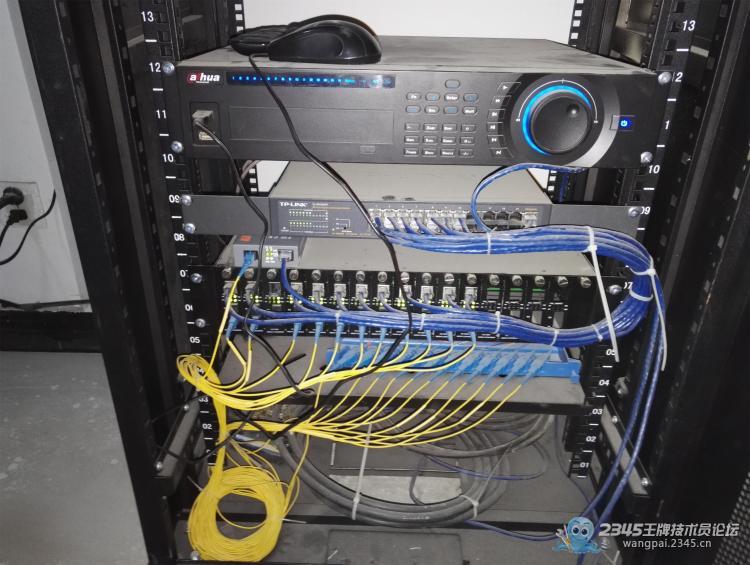

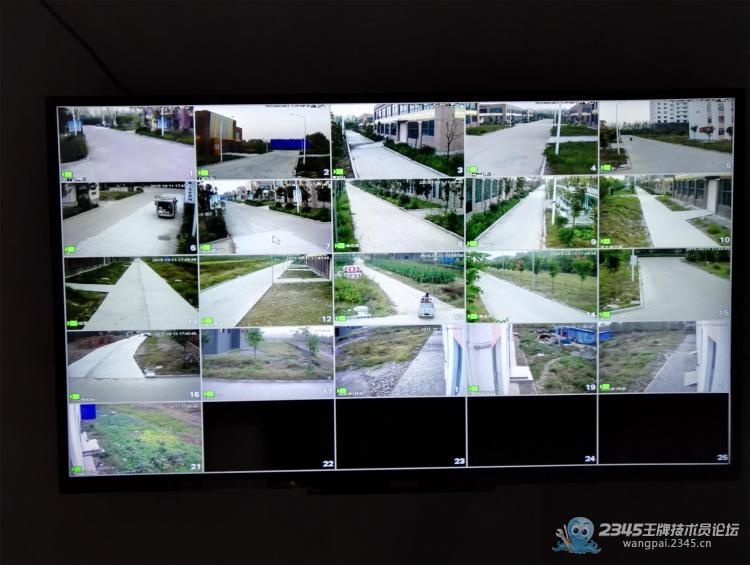

机房才是整个加监控的核心

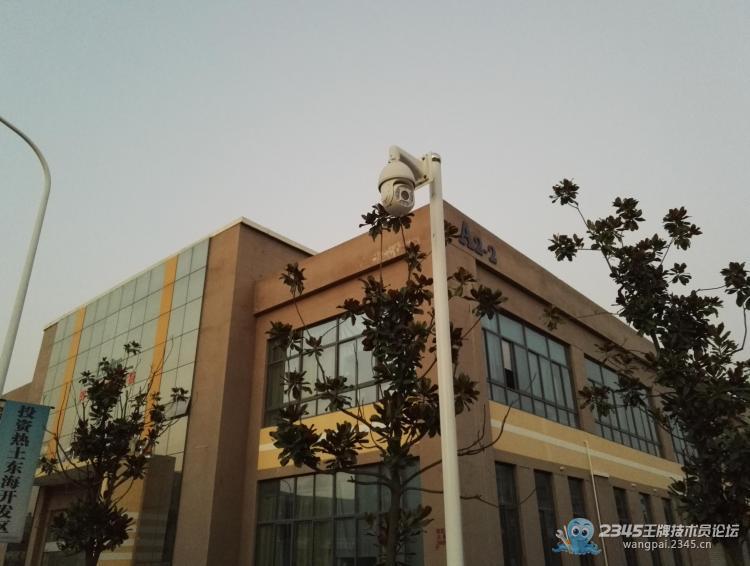

最后来一张高速云台的美图
